山东蓬莱徐家集风电项目三期工程全面开工

来源:风电工程公司 作者:王庆义 发布时间:2010-01-05 阅读次数: 3289 次

由十七冶风电工程公司承建,华润电力风能投资兴建的山东蓬莱徐家集风电三期工程自去年1213日开工以来,目前各分项工程已全面铺开并进入施工高峰期,新年伊始取得开门红。



三期工程由三个标段组成,一是土建工程,包括施工道路和11个风机基础;二是11台维斯塔斯V90—2MW风力发电机组安装工程;三是场内输配电及通信工程,包括:风电场连接电力电缆及光缆安装,35KV架空线路工程。该项目是风电公司第一次在蓬莱项目上的施工总承包。

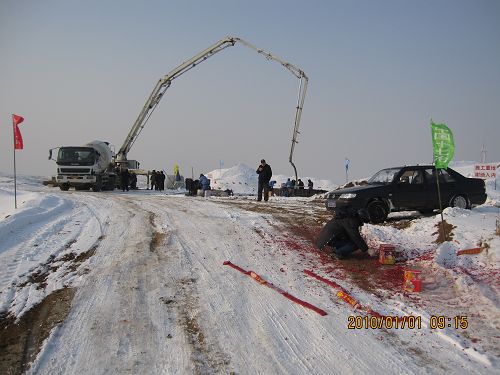

开工以来,由于蓬莱地区连降大雪,施工现场坡陡路滑,给施工带来极大困难,蓬莱项目部全体员工为了兑现对业主的承诺,攻坚克难,抢抓工期,施工按计划有序推进。元月一日早上915分,第一个风基基础的浇灌在11号风机基坑上准时浇灌,8辆混凝土搅拌车穿梭不停地将混凝土从20公里以外的搅拌站运到工地,坡陡路滑就用装载机牵引上山,经过连续13个小时的浇灌,一个Φ18.5×3m共计419 m3 的风机基础浇灌成功。为了保证质量,除了在混凝土内添加了防冻剂外,还在基础内预置了测温仪探头,定时测温,确保混凝土温差达到规范要求。并在混凝土表面覆盖四层保温材料,做到防冻万无一失。

截止元月五日,施工道路7个基础点已联结贯通,风机基础坑已开挖7个,风机基础钢筋绑扎3个,输电线路铁塔基础已开挖。蓬莱项目部的全体员工决心发扬“高效严谨,精细务实”的企业作风,在项目管理上做到低成本,高效率,高品质,高服务,确保按期完工,向业主交上一份满意的答卷。
